Quảng Ninh đã triển khai mô hình chính quyền địa phương hai cấp từ ngày 1/7, với việc điều chuyển các Ban quản lý dự án đầu tư xây dựng công trình cấp huyện về hai ban quản lý dự án cấp tỉnh. Sau khi rà soát và tiếp nhận, các dự án đang được đẩy nhanh tiến độ thi công, đảm bảo tỷ lệ giải ngân theo chỉ đạo của tỉnh.

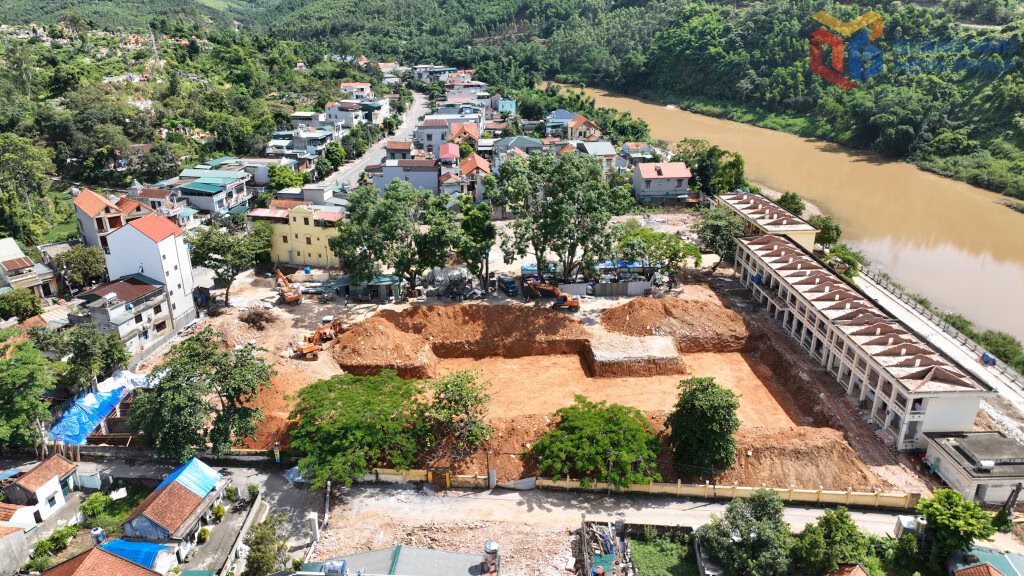

Dự án Trường THCS và THPT Tiên Yên là một trong những dự án đang được triển khai tích cực. Với tổng nguồn vốn đầu tư gần 159 tỷ đồng, dự án đã được chuyển giao về Ban Quản lý dự án đầu tư xây dựng khu vực II làm chủ đầu tư vào giữa tháng 5. Hiện dự án đang triển khai theo đúng trình tự, kế hoạch đặt ra, với hai khối nhà chính 4 tầng và 5 tầng đã hoàn thành đào móng.

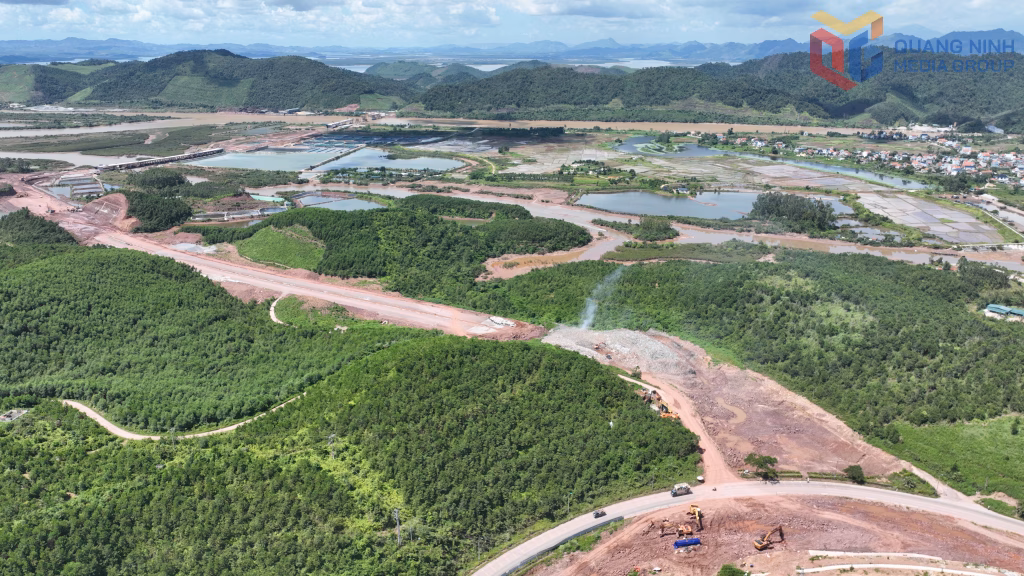

Dự án tuyến đường kết nối từ QL4B đến QL18 cũng đang được triển khai gấp rút. Với tổng mức đầu tư gần 500 tỷ đồng, dự án đã thi công hoàn thành trên 50% khối lượng công việc. Các hạng mục chính như cầu và nền đường đều đảm bảo tiến độ đặt ra.
Ngoài ra, công tác thanh toán khối lượng giải ngân nguồn vốn đầu tư công cũng được các chủ đầu tư tập trung triển khai. Ông Phạm Thành Hưng, Phó Giám đốc Ban Quản lý dự án khu vực I tỉnh Quảng Ninh, cho biết: “Hiện Ban đang làm chủ đầu tư 360 dự án với tổng nguồn vốn đầu tư trên 3.687 tỷ đồng. Đơn vị đang tập trung rà soát khó khăn của từng dự án, phấn đấu đến hết tháng 7 này sẽ hoàn thành giải ngân được gần 1.700 tỷ đồng, đạt gần 46% nguồn vốn được giao.”
Kết thúc 6 tháng đầu năm 2025, công tác giải ngân nguồn vốn đầu tư công toàn tỉnh đạt 4.245 tỷ đồng, bằng 32,4% kế hoạch vốn, cao hơn so với cùng kỳ (21,5%). Kết quả này cho thấy nỗ lực của chính quyền tỉnh Quảng Ninh trong việc đẩy nhanh tiến độ giải ngân vốn đầu tư công và thực hiện các dự án trọng điểm.
Việc điều chuyển các Ban quản lý dự án cấp huyện về cấp tỉnh nhằm mục đích tăng cường hiệu quả quản lý và đẩy nhanh tiến độ triển khai các dự án. Tuy nhiên, để đạt được mục tiêu đề ra, các chủ đầu tư và đơn vị thi công cần tiếp tục nỗ lực, khắc phục khó khăn để đảm bảo tiến độ và chất lượng dự án.
Quảng Ninh đang tiếp tục tập trung nguồn lực để thực hiện các dự án trọng điểm, góp phần thúc đẩy phát triển kinh tế – xã hội của tỉnh. Với sự vào cuộc tích cực của cả hệ thống chính quyền và các chủ đầu tư, dự kiến các mục tiêu về giải ngân vốn đầu tư công sẽ được thực hiện theo kế hoạch.
